Economic

Singura vulnerabilitate energetică a R. Moldova în fața Kremlinului: premierul Recean promite rezolvarea problemei până la sfârșitul anului

Republica Moldova este pregătită pentru sezonul rece atât cu rezerve de gaze naturale, cât și cu energie electrică, însă rămâne expusă unei singure vulnerabilități în fața Kremlinului – linia electrică Isaccea–Vulcănești–Chișinău, care traversează regiunea transnistreană. Premierul Dorin Recean a recunoscut, într-o conferință de presă susținută pe 24 septembrie, că această linie de înaltă tensiune poate fi deconectată oricând, fie la presiunea Moscovei, fie la indicațiile directe ale acesteia.

Există o singură vulnerabilitate, care va fi eliminată până la sfârșitul anului. Este vorba despre linia electrică Isaccea–Vulcănești–Chișinău, ce trece prin regiunea transnistreană și care poate fi deconectată oricând”, a subliniat șeful Executivului.

În rest, spune premierul, Republica Moldova are asigurat necesarul de gaze naturale și energie electrică, iar populația poate intra în sezonul de iarnă cu garanția că nu vor exista perturbări majore.

Toată lumea este pregătită pentru sezonul rece - și cu gaze naturale, și cu energie electrică”, a precizat Recean.

Lucrările de construcție a liniei electrice aeriene (LEA) de 400 kV Vulcănești–Chișinău avansează rapid, în prezent fiind instalați peste 80% din piloni. Proiectul reprezintă una dintre cele mai importante investiții în infrastructura energetică a Republicii Moldova ce urmează să fie racordată la cea europeană.

Potrivit datelor prezentate recent de Unitatea Consolidată pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii (UCIPE), până în prezent au fost construite 99% din fundații (501), iar 456 de piloni (90%) sunt asamblați, dintre care 407 piloni (80%) au fost deja instalați.

Totodată, au fost întinse conductoare pe o lungime de peste 79 de kilometri, ceea ce constituie 51% din total.

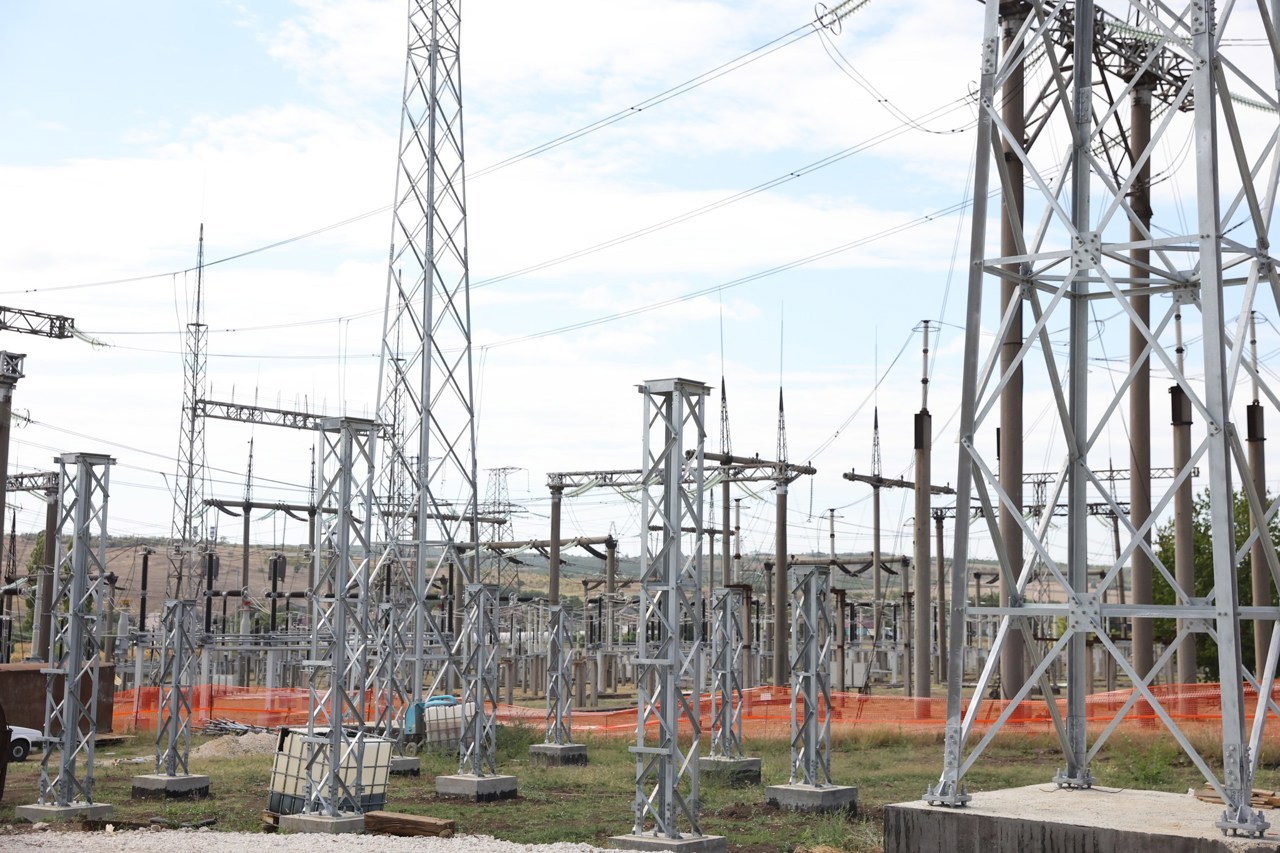

De asemenea, la Stația Electrică Chișinău sunt montate cele patru unități monofazate ale autotransformatorului de forță, iar la Stația Electrică Vulcănești continuă betonarea fundațiilor pentru echipamente.

Lucrările de construcție a LEA Vulcănești-Chișinău au început în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale.

Valoarea acestuia este de 61 de milioane de euro, dintre care circa 27 de milioane de euro sunt pentru construcția Liniei. Linia Electrică Aeriană de 400 kV va avea o lungime de 157 de kilometri.

Astfel, peste 500 de piloni și 1.500 de kilometri de conductoare vor face o legătură strategică dintre sud și centru prin intersectarea a opt raioane și 35 de localități. În funcție de regimul sistemului electroenergetic, linia va putea asigura tranzitul unui flux de până la 630 MVA de putere, ceea ce ar putea satisface necesitatea a 50% din consumul de energie în perioada de consum maxim.

Termenul de finalizare a proiectului rămâne stabilit pentru luna decembrie 2025.

Totodată, în plină desfășurare se află și lucrările privind construcția altor două linii electrice care vor interconecta sistemul moldovenesc la cel românesc și, implicit, cel european: Suceava-Bălți și Gutinaș- Strășeni.
