Delegație UE, pe șantierul liniei electrice Vulcănești-Chișinău. La ce etapă au ajuns lucrările

Construcția Liniei Electrice Aeriene (LEA) Vulcănești-Chișinău a fost finalizată încă în noiembrie 2025, obiectivul a fost testat pe parcursul lunii ianuarie curent, însă continuă lucrările la stațiile electrice Chișinău și Vulcănești.

Șantierul a fost vizitat, pe 6 martie, de o delegație a Direcției Generale pentru Extindere și Vecinătate Estică a Comisiei Europene (DG ENEST), însoțită de secretara de stat de la Ministerul Energiei, Carolina Novac.

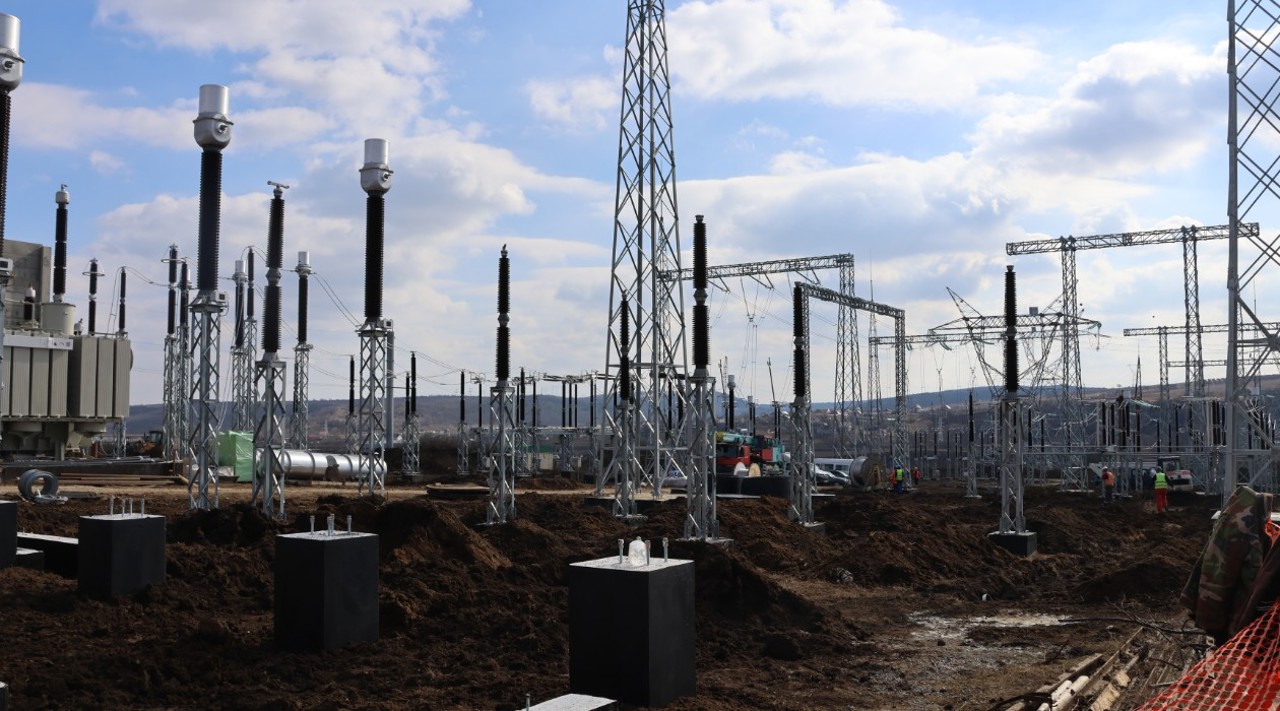

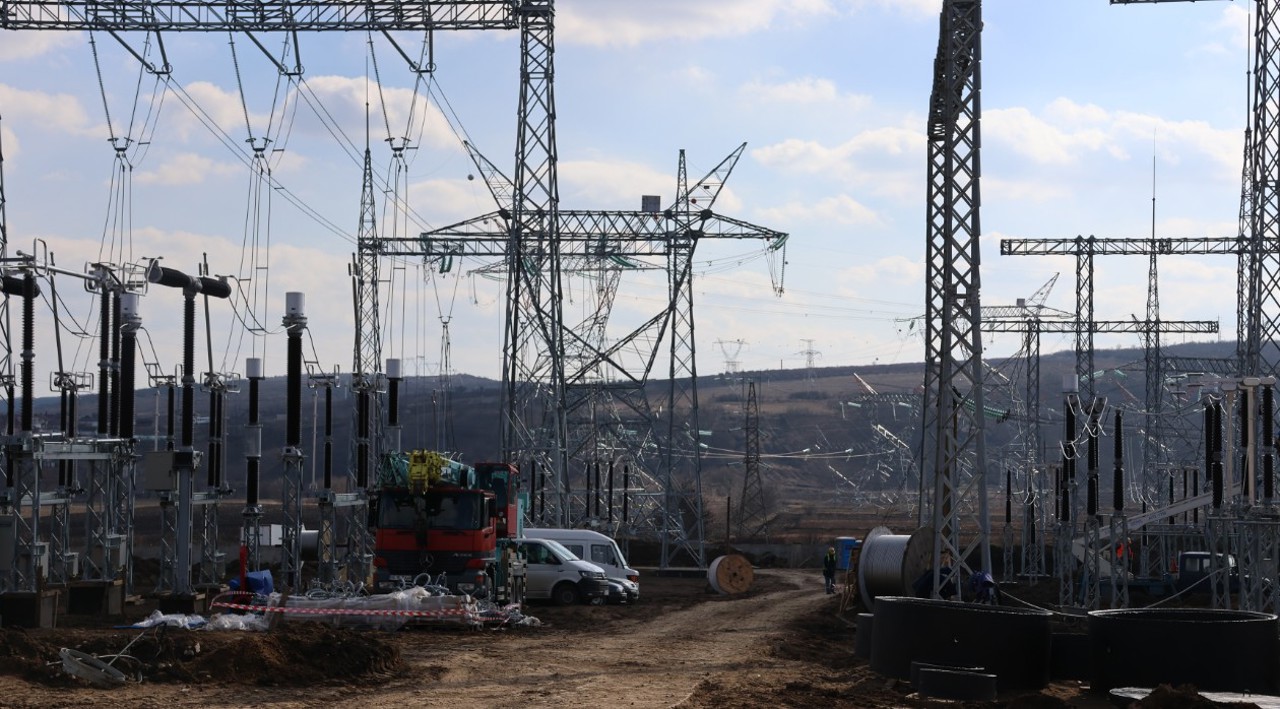

La Stația Electrică Chișinău, au fost deja instalate echipamentele majore, iar la momentul actual sunt în desfășurare lucrări de pregătire pentru asamblarea containerului pentru echipamentele de protecție.

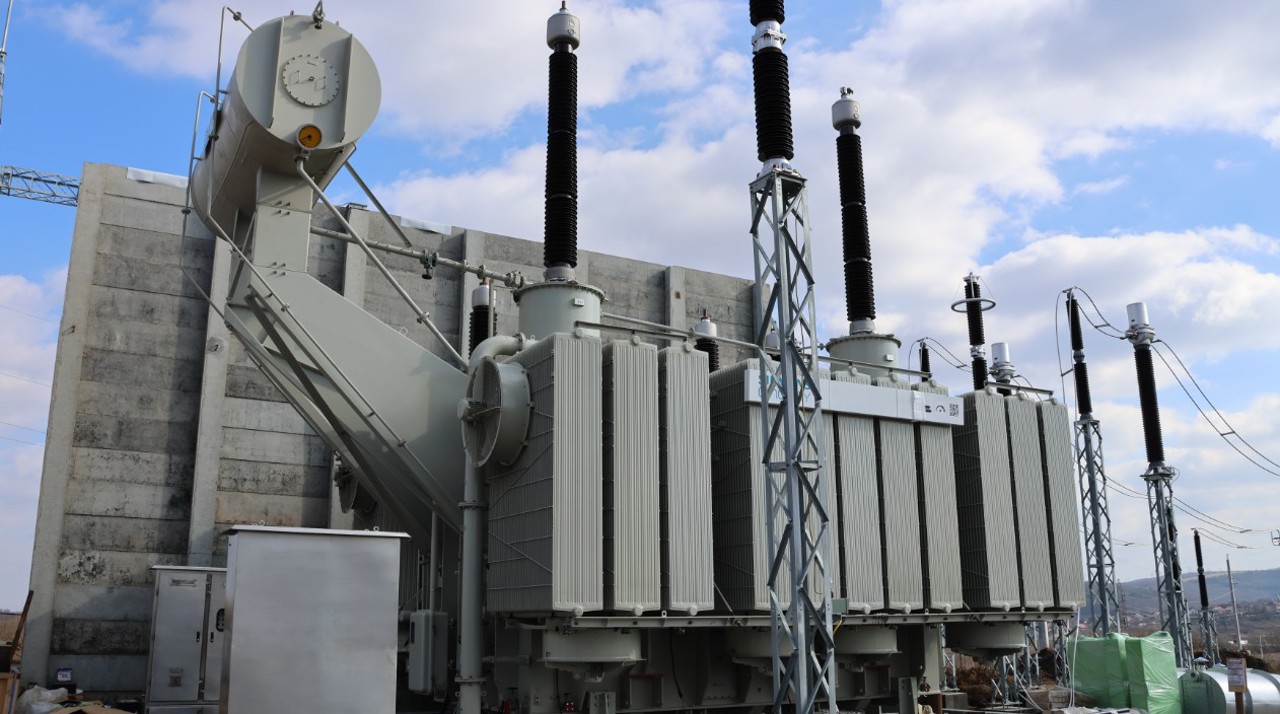

Totodată, la Stația Electrică Vulcănești au fost instalate separatoarele și întrerupătoarele, în timp ce transformatoarele de măsură sunt în proces de livrare, urmând a fi instalate în perioada următoare.

Deși urma să fie pusă în funcțiune la finele anului trecut, autoritățile au avansat un nou termen pentru acest eveniment - LEA Vulcănești-Chișinău ar urma să fie dată în exploatare până la finele lunii martie curent, a anunțat recent, la Radio Moldova, ministrul Energiei, Dorin Junghietu.

Potrivit oficialului, darea în folosință a fost întârziată din cauza livrării tardive a unor echipamente, precum și din cauza condițiilor meteo din iarna curentă.


LEA Vulcănești-Chișinău, numită și „linia independenței energetice”, este considerată esențială pentru a reduce dependența de infrastructura energetică din regiunea transnistreană și pentru a facilita integrarea în piața energetică europeană (ENTSO-E).

Lungimea liniei este de 157 de kilometri. Aceasta include peste 500 de piloni și aproximativ 1.500 de kilometri de conductoare.

Linia asigură o legătură strategică între sudul și centrul țării, traversând opt raioane și 35 de localități.

În funcție de regimul sistemului electroenergetic, linia va putea acoperi peste 50 la sută din consumul de energie în perioada de consum maxim.

Proiectul construcției LEA Vulcănești-Chișinău este realizat de Guvernul Republicii Moldova, prin Ministerul Energiei al Republicii Moldova și UCIPE - Unitatea de Implementare a Proiectelor în Energetică. Beneficiarul direct este Întreprinderea de Stat Moldelectrica.

Lucrările se desfășoară în cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic, cu scopul de a asigura securitatea energetică a țării. Proiectul, cu o valoare de 61 de milioane de euro, dintre care în jur de 27 de milioane sunt destinate pentru construcția liniei Vulcănești-Chișinău, este finanțat de Banca Mondială.
